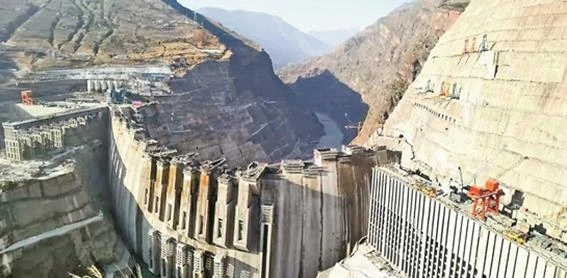

11月26日,白鹤滩水电站大坝首批坝段浇筑到顶,为这一世界在建最大水电工程2021年7月首批机组投产发电奠定坚实基础,也意味着我国300米级混凝土双曲特高拱坝建造技术领先世界。
白鹤滩水电站大坝为300米级混凝土双曲特高拱坝,最大坝高289米,坝顶弧长709米,坝身布置有6个导流底孔、7个泄洪深孔和6个泄洪表孔,结构复杂。大坝主体混凝土浇筑总方量达800万立方米,共分为31个坝段。2017年4月启动主体浇筑,截至目前已有5号和27号两个坝段浇筑到顶。
白鹤滩水电站大坝施工难度在世界坝工史上名列前茅。三峡集团白鹤滩工程建设部带领大坝参建各方攻克了在柱状节理玄武岩基岩上建坝、高地震烈度区建300米级特高拱坝等世界性技术难题,填补了复杂地质条件下建造特高拱坝多项技术空白。300米级特高拱坝全坝使用低热水泥混凝土、闸门门槽一期直埋高精度施工等创新技术的研究运用,双平台七台缆机安全高效运行在行业内均属首次,保障了大坝施工质量、安全和效率。
据悉,大坝自开浇以来没有产生一条温度裂缝,标志着我国已掌握大体积混凝土温控防裂关键技术,进一步提升了我国水电行业的核心竞争力。2019年大坝取出27.3米的混凝土长芯,长芯光滑密实,骨料分布均匀,透水率为零,是大坝精品质量的有力证明。目前白鹤滩水电站大坝已累计浇筑2000余仓混凝土,各项指标均满足三峡集团提出的“精品工程”标准。在保障精品质量的同时,白鹤滩水电站大坝更是在2019年创下年浇筑量270万立方米、月浇筑量27.3万立方米的同类工程世界纪录。
白鹤滩水电站装机总容量1600万千瓦,单机容量100万千瓦位居世界第一,预计2021年7月首批机组投产发电。(记者 李继洪 通讯员 杜健伟)
